热门文档
- 2024-09-24 20:13:23 GBT51457-2024 《医院洁净护理与隔离单元建筑技术标准》
- 2024-09-21 22:35:30 JGJ46-2005 施工现场临时用电安全技术规范
- 2025-05-31 21:48:58 GBT50145-2007 土的工程分类标准-英文版
- 2024-09-27 19:57:38 DB11T 918-2021 印章制作技术规范
- 2025-04-16 20:29:50 施工现场洞口临边防护
- 2024-09-23 22:33:15 GB50017-2017 钢结构设计标准
- 2024-09-24 20:13:23 GBT51437-2021 风光储联合发电站设计标准
- 2024-09-23 22:33:15 GB50015-2019 建筑给水排水设计标准
- 2024-09-23 22:33:15 GB50170-2018 电气装置安装工程 旋转电机施工及验收标准
- 2024-10-29 17:26:01 GB15322.2-2003 可燃气体探测器第2部分:独立式可燃气体探测器
- 2025-08-28 19:45:26 活塞式压缩机维修措施
- 2024-09-22 23:51:01 JGJ339-2015 非结构构件抗震设计规范
1、本文档共计 4 页,下载后文档不带水印,支持完整阅读内容或进行编辑。
2、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
3、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
4、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。
2、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
3、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
4、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

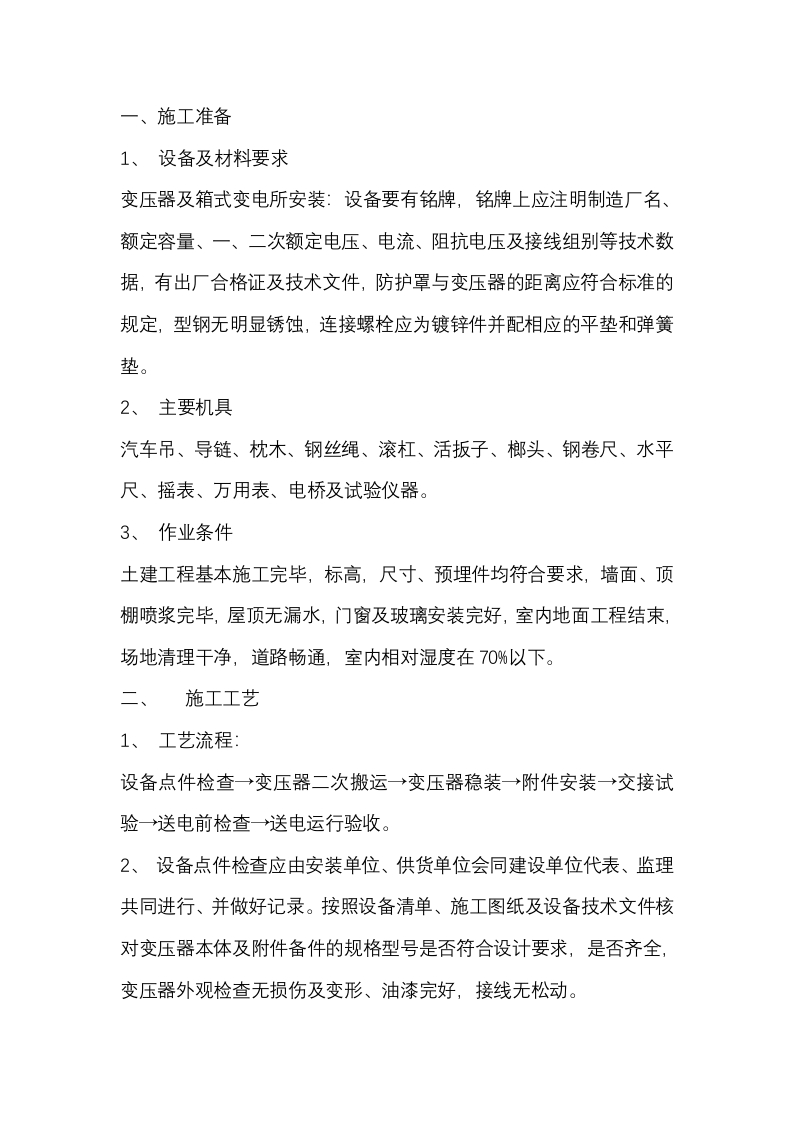

一、施工准备1、设备及材料要求变压器及箱式变电所安装:设备要有铭牌,铭牌上应注明制造厂名、额定容量、一、二次额定电压、电流、阻抗电压及接线组别等技术数据,有出厂合格证及技术文件,防护罩与变压器的距离应符合标准的规定,型钢无明显锈蚀,连接螺栓应为镀锌件并配相应的平垫和弹簧垫。2、主要机具汽车吊、导链、枕木、钢丝绳、滚杠、活扳子、榔头、钢卷尺、水平尺、摇表、万用表、电桥及试验仪器。3、作业条件土建工程基本施工完毕,标高,尺寸、预埋件均符合要求,墙面、顶棚喷浆完毕,屋顶无漏水,门窗及玻璃安装完好,室内地面工程结束,场地清理干净,道路畅通,室内相对湿度在70%以下。二、施工工艺1、工艺流程:设备点件检查→变压器二次搬运→变压器稳装→附件安装→交接试验送电前检查→送电运行验收。2、设备点件检查应由安装单位、供货单位会同建设单位代表、监理共同进行、并做好记录。按照设备清单、施工图纸及设备技术文件核对变压器本体及附件备件的规格型号是否符合设计要求,是否齐全,变压器外观检查无损伤及变形、油漆完好,接线无松动。3、变压器二次搬运应以起重工统一指挥作业为主,电工配合,用汽车吊装到指定位置,再用滚杠,导链移动至变压器安装位置运输移动过程中应行车平稳、尽量减少震动。4、拆除包装箱底座、核对高低压侧方向和低压母线出口连接位置,将变压器找平找正,直接就位在安装位置的地面上,变压器安装时要求离开墙壁至少300mm。5、将变压器温度控制器用螺栓固定在变压器防护罩外侧(变压器防护罩在设备出场时以组装为一体),按照温度控制器的产品说明书,将变压器内热电阻的温度信号引出线的插头插入温度控制器的信号输入端,将AC220V电源线引至温度控制器的电源接线端子,检查无误,可以进行温度控制器的设定和调试。6、变压器的交接试验由供电部门许可的实验单位进行,试验标准应符合规范要求和当地供电局规定及产品技术资料的要求。变压器试验(供电部门)内容:(1)测量绕组的直流电阻;(2)检查所有分接头的变压比:(3)检查变压器的三相结线组别;(4)测量绕组的绝缘电阻;(5)绕组的交流耐压试验;(6)测量与铁芯绝缘的各紧固定的绝缘电阻。7、变压器试运行前的检查内容:各种交接试验数据齐全,符合要求。变压器清理、擦拭干净,本体及附件无缺损,变压器一、二次引线相位正确,绝缘良好,接地线良好,通风设施安装完毕,工作正常,变压器的分接头位置正常电压档位,各种标志牌挂好,门装锁。保护装置整定值符合规范要求;操作及联动试验正常。8、变压器第一次投入时,可全电压冲击合闸,应进行3~5次冲击合闸,励磁涌流不应引起保护装置误动作,变压器试运行要注意冲击电流、空载电流、一、二次电压、温度,并做好调试记录。变压器空载运行24,无异常情况,方可投入负荷运行,并办理验收手续。三、质量标准1、主控项目:变压器及其附件的试验调整和器身检查结果必须符合施工规范规定。2、一般项目:变压器安装位置正确,固定可靠,连接温度控制器的引线整齐美观、变压器与线路连接紧密,零线沿器身向下接至接地装置的线段固定可靠、变压器及其附件外壳和其他非带电金属部位接地支线敷设连接紧密牢固,接地线截面选用正确,需防腐的部分涂漆均匀无遗漏。四、成品保护1、产品开箱检查完毕,如不立即安装运行,应妥善保存或重新包装好,以防损防盗。2、对于安装就位的变压器,要采取保护措施,防砸防碰撞,防止铁件掉入线圈内。五、注意事项



请如实的对该文档进行评分-
-
-
-
-
0 分
